సాఫ్ట్ కూలర్ ప్రొడక్షన్ లీడ్ టైమ్ వివరించబడింది

"ఉత్పత్తి 30 నుండి 45 రోజులు" అనేది చాలా మంది కొనుగోలుదారులకు సమాధానం, మరియు ఇది నిజం — కానీ ఇది టైమ్‌లైన్ మధ్యలో మాత్రమే వివరిస్తుంది. ఆర్డర్-టు-వేర్‌హౌస్ రియాలిటీలో శాంప్లింగ్, రివిజన్ రౌండ్‌లు, మెటీరియల్ ఇన్‌బౌండ్, ఇన్‌స్పెక్షన్, ఓషన్ ఫ్రైట్ మరియు కస్టమ్స్ క్లియరెన్స్ మరియు లాంచ్ డేట్‌లను ధ్వంసం చేసే ఆలస్యం ఉత్పత్తి లైన్‌లో దాదాపు ఎప్పుడూ జరగదు. ఆమోదాలు మరియు మెటీరియల్‌లలో అవి దాని ముందు జరుగుతాయి. ఈ గైడ్ మొత్తం టైమ్‌లైన్‌ను దాని వాస్తవ భాగాలుగా విభజిస్తుంది, వాస్తవానికి సమయం ఎక్కడ పోతుందో చూపిస్తుంది మరియు భౌతికశాస్త్రం వర్తించదని నటించకుండా షెడ్యూల్‌ను ఎలా కుదించాలో వివరిస్తుంది. సీలాక్ (YiFuLong Outdoor Gear Co., Ltd.) 7–15 రోజుల నమూనా మరియు 30–45 రోజుల ఉత్పత్తిని కోట్ చేస్తుంది మరియు ఇది ఆ సంఖ్యల చుట్టూ ఏమి ఉందో వివరిస్తుంది.


"లీడ్ టైమ్" అంటే ఏమిటి

దాన్ని సరిగ్గా నిర్వచించండి లేదా మీరు తప్పు సంఖ్యకు వ్యతిరేకంగా ప్లాన్ చేస్తారు. ఖచ్చితమైన అర్థంలో, ;లీడ్ టైమ్ అనేది కొనుగోలు-ఆర్డర్ ఆమోదం నుండి ఫ్యాక్టరీ గేట్ నుండి నిష్క్రమించే పూర్తయిన వస్త్రాల వరకు మొత్తం వ్యవధిని సూచిస్తుంది. కానీ బ్రాండ్‌కు వాస్తవానికి అవసరమైన సంఖ్య విస్తృతమైనది: ;ఉత్పత్తి ఆర్డర్‌ను ఉంచడం నుండి విక్రయించడానికి సిద్ధంగా ఉన్న పూర్తి వస్తువులను స్వీకరించడం వరకు మొత్తం గడిచిన సమయం, విస్తరించడం ;నమూనా, అమర్చడం మరియు తుది ఆమోదం; ఫాబ్రిక్ మరియు ట్రిమ్ సోర్సింగ్ మరియు ఫ్యాక్టరీకి ఇన్‌బౌండ్; బల్క్ కటింగ్, కుట్టుపని మరియు పూర్తి చేయడం; నాణ్యత నియంత్రణ మరియు ప్యాకింగ్; సరుకు రవాణా, కస్టమ్స్ క్లియరెన్స్ మరియు గిడ్డంగికి ఇన్‌బౌండ్.

ఫ్యాక్టరీ లీడ్ టైమ్ మరియు మీ లీడ్ టైమ్ వేర్వేరు సంఖ్యలు. రెండవదానిపై ప్లాన్ చేయండి.

మీరు ప్లాన్ చేసే విధానాన్ని మార్చవలసిన అన్వేషణ

ఇది పరిశోధనలో అత్యంత ఉపయోగకరమైన విషయం మరియు చాలా మంది కొనుగోలుదారులు తమ ఒత్తిడిని కేంద్రీకరించే చోట ఇది విరుద్ధంగా ఉంటుంది: ;చాలా బ్రాండ్‌లు కుట్టుపని ప్రారంభించే ముందు సమయాన్ని కోల్పోతాయి - మెటీరియల్ లభ్యత మరియు ఆమోదాలు సాధారణ అడ్డంకి, మరియు కట్టింగ్ టేబుల్‌పై యార్డేజ్ లేకుండా దిగువ ఏదీ ప్రారంభం కానందున ఫాబ్రిక్ జాప్యాలు కోలుకోవడం చాలా కష్టం. ఆలస్యమైన రంగు ఆమోదం లేదా ప్రతి తర్వాతి దశలో క్యాస్కేడ్‌ల ప్రారంభంలో స్టాక్‌లో లేని ఫాబ్రిక్.

ఒక తయారీదారు దానిని లెక్కించాడు: మొదటి ఆర్డర్‌లో దాదాపు సగం ఆలస్యం ప్రమాదం చాలా మంది కొనుగోలుదారులు అడ్మినిస్ట్రేటివ్‌గా భావించే దశలోనే ఉంటుంది.

ముగింపు నేరుగా అనుసరిస్తుంది: ;ప్రయోగ తేదీని రక్షించడానికి నమ్మదగిన మార్గం ఫాబ్రిక్ మరియు ఆమోదాలను ముందుగానే లాక్ చేయడం, తర్వాత ఉత్పత్తిని కుదించడం కాదు. ఆరవ వారంలో ఫ్యాక్టరీని వెంబడించడం మొదటి వారంలో కోల్పోయిన సమయాన్ని తిరిగి పొందదు.

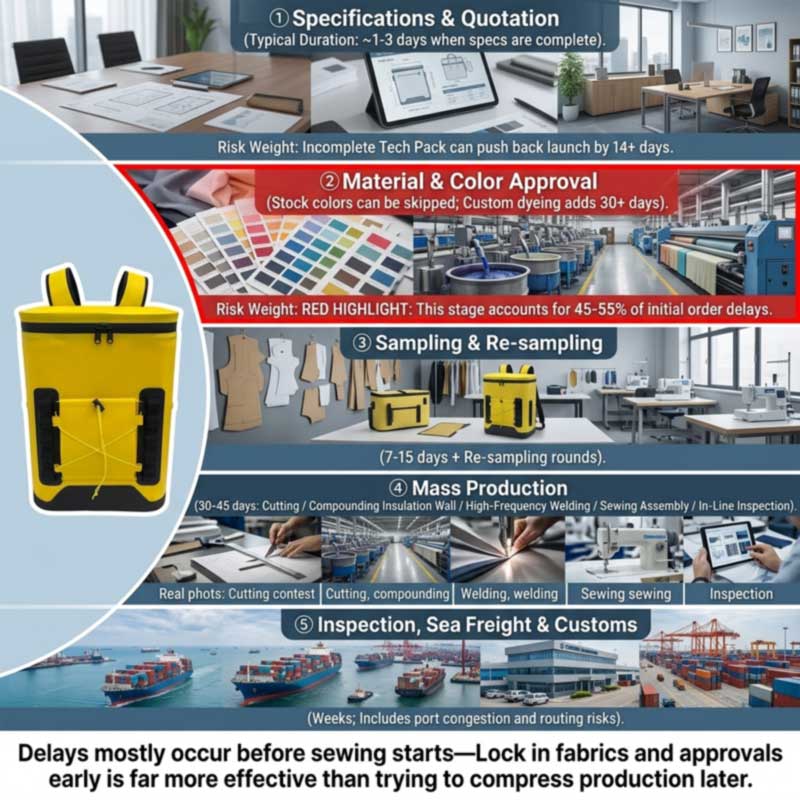

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

స్టేజ్ బై స్టేజ్

1. స్పెసిఫికేషన్ మరియు కొటేషన్

క్లుప్తంగా పూర్తి అయినప్పుడు వేగంగా: స్పెసిఫికేషన్‌లు పూర్తయినప్పుడు దాదాపు 1-3 రోజులలో బెంచ్‌మార్క్‌లు ;టెక్-ప్యాక్ రివ్యూ మరియు కొటేషన్. అది లేనప్పుడు నెమ్మదిగా ఉంటుంది - ;అసంపూర్ణమైన టెక్ ప్యాక్‌లు ఘర్షణకు ప్రధాన కారణం, తరచుగా ప్రాజెక్ట్ ప్రారంభ తేదీకి 14 లేదా అంతకంటే ఎక్కువ రోజులను జోడిస్తుంది, ఎందుకంటే ఖచ్చితమైన కొలతలు, సీమ్ స్పెసిఫికేషన్‌లు మరియు మెటీరియల్‌ల బిల్లు లేకుండా ఫ్యాక్టరీ ఖచ్చితంగా కోట్ చేయదు లేదా ఫాబ్రిక్‌ను కత్తిరించదు.

కూలర్ కోసం, "పూర్తి" అంటే పేరు పెట్టడం: షెల్ మెటీరియల్ మరియు డెనియర్, ఇన్సులేషన్ రకం మరియు గోడ మందం, లైనర్ మెటీరియల్ మరియు మార్కెట్ సమ్మతి, మూసివేత రకం మరియు సీల్ స్థాయి, సామర్థ్యం మరియు అంతర్గత కొలతలు సహనం, హార్డ్‌వేర్, జీను, బ్రాండింగ్ పద్ధతి మరియు ప్యాకేజింగ్.

2. మెటీరియల్స్ మరియు రంగు ఆమోదం — నిజమైన అడ్డంకి

బెంచ్‌మార్క్‌లు సూచిస్తున్నాయి ;కొన్ని ప్రోగ్రామ్‌లలో ఫాబ్రిక్ మరియు స్వాచ్ ఎంపిక కోసం 3–7 రోజులు, కానీ అనుకూల రంగులు, అద్దకం లేదా ప్రత్యేక మెటీరియల్‌లకు ఎక్కువ సమయం పట్టవచ్చు - మరియు "ఎక్కువ కాలం" గణనీయంగా ఉండవచ్చు: ;ఒక బ్రాండ్ అనుకూల రంగులు వేసిన బట్టలు లేదా ప్రత్యేక ట్రిమ్‌లను అభ్యర్థిస్తే, కాలక్రమం 30 రోజులు లేదా అంతకంటే ఎక్కువ పొడిగించవచ్చు.

మృదువైన కూలర్ వస్త్రం కంటే ఎక్కువ మెటీరియల్ స్ట్రీమ్‌లను కలిగి ఉంటుంది: షెల్ ఫాబ్రిక్, క్లోజ్డ్-సెల్ ఫోమ్, ఫుడ్-గ్రేడ్ లైనర్ ఫిల్మ్, ఎయిర్‌టైట్ లేదా వాటర్‌ప్రూఫ్ జిప్పర్‌లు, బకిల్స్, వెబ్‌బింగ్ మరియు లేబుల్‌లు. ప్రతి ఒక్కటి దాని స్వంత ఇన్‌బౌండ్ లీడ్ టైమ్‌ను కలిగి ఉంటుంది మరియు నెమ్మదిగా ఉండేది ప్రారంభ తేదీని సెట్ చేస్తుంది. హార్డ్‌వేర్ మరియు ట్రిమ్‌లు ప్రత్యేక శ్రద్ధకు అర్హమైనవి, ఎందుకంటే అవి చిన్నవిగా ఉంటాయి, చౌకగా ఉంటాయి మరియు మామూలుగా మరచిపోతాయి - అయినప్పటికీ; ఫాబ్రిక్ మరియు లేబర్ సిద్ధంగా ఉన్నప్పటికీ, ఒక తప్పిపోయిన ఫంక్షనల్ లేదా బ్రాండెడ్ భాగం ఉత్పత్తిని ప్రారంభించకుండా నిరోధించవచ్చు.

3. నమూనా మరియు పునర్విమర్శలు

సీలాక్ నమూనాల కోసం 7–15 రోజులు కోట్ చేస్తుంది, గ్రౌండ్-అప్ డెవలప్‌మెంట్ కోసం ఎక్కువ సమయం తీసుకుంటుంది, ఇక్కడ నమూనాలు మరియు వెల్డింగ్ సాధనాలు ముందుగా ఇంజనీరింగ్ చేయబడాలి. వేరియబుల్ మేకింగ్ కాదు; ఇది రౌండ్‌ల సంఖ్య - మరియు రౌండ్‌లు సంక్షిప్త నాణ్యత మరియు ఫీడ్‌బ్యాక్ వేగంతో నడపబడతాయి. ;కొనుగోలుదారుల నుండి ఫీడ్‌బ్యాక్‌లో జాప్యం లేదా అస్పష్టమైన స్పెసిఫికేషన్‌లు నమూనా ఆమోదం కాలక్రమాన్ని పొడిగిస్తాయి మరియు ఒక సిఫార్సు క్రమశిక్షణ ;మొమెంటం కోల్పోకుండా చూసుకోవడానికి నమూనా పునర్విమర్శల కోసం 48-గంటల నియమం.

4. బల్క్ ఉత్పత్తి - 30 నుండి 45 రోజులు

వెల్డెడ్ కూలర్ కోసం ఆ విండో లోపల వాస్తవానికి ఏమి జరుగుతుంది: కటింగ్ షెల్, ఫోమ్ మరియు లైనర్; ఇన్సులేట్ గోడను లామినేట్ చేయడం; అధిక-ఫ్రీక్వెన్సీ వెల్డింగ్ శరీరం, బేస్ మరియు మూసివేత; జీను, పాకెట్స్, వెబ్బింగ్ మరియు ట్రిమ్ కుట్టడం; అసెంబ్లీ మరియు హార్డ్వేర్; అంతటా ఇన్-లైన్ తనిఖీ; పూర్తి మరియు ప్యాకింగ్.

షెడ్యూలింగ్ కోసం గమనించదగినది: చాలా కూలర్ బిల్డ్‌లు గుండా వెళతాయిరెండు వేర్వేరు ఉత్పత్తి లైన్లు- అధిక-ఫ్రీక్వెన్సీ వెల్డింగ్ లైన్ మరియు కుట్టు లైన్. సీలాక్‌లో ఇవి ఒకే అంతస్తులో వేరు వేరు గదులలో కూర్చుంటాయి మరియు అవుట్‌సోర్సింగ్ దశ కంటే కుట్టిన నిర్మాణం అనేది ఒక ప్రధాన అంతర్గత సామర్థ్యం. రెండింటినీ ఉపయోగించే బిల్డ్ అనేది వెల్డెడ్-ఓన్లీ లేదా కుట్టిన-మాత్రమే ఉత్పత్తి కంటే కొంచెం పొడవైన అంతర్గత మార్గం, ఇది సంక్లిష్టత ఉత్పత్తి విండోను ప్రభావితం చేయడానికి ఒక కారణం. పూర్తి క్రమం ఉందిసాఫ్ట్ కూలర్ బ్యాక్‌ప్యాక్‌లు ఎలా తయారు చేయబడతాయి.

5. తనిఖీ

80% పూర్తయిన తర్వాత దాన్ని బుక్ చేయండి, తద్వారా మళ్లీ పని చేయడానికి సమయం ఉంది. కూలర్‌లో, ప్రత్యేకంగా నీటి పరీక్ష కోసం సమయాన్ని అనుమతించండి మరియు బ్యాలెన్స్ చెల్లింపు సాధారణంగా ఆమోదించబడిన తనిఖీతో ముడిపడి ఉంటుందని గుర్తుంచుకోండి. చూడండిరవాణాకు ముందు సాఫ్ట్ కూలర్ నాణ్యత తనిఖీ.

6. సరుకు రవాణా మరియు క్లియరెన్స్

వేదిక కొనుగోలుదారులు చాలా తరచుగా పూర్తిగా వదిలివేస్తారు. ఓషన్ ట్రాన్సిట్ ప్లస్ డెస్టినేషన్ క్లియరెన్స్ వారాలను జోడిస్తుంది మరియు ఇది ఎవరి నియంత్రణలో లేని అంతరాయానికి గురవుతుంది: ; పోర్ట్ రద్దీ, మార్గం అంతరాయాలు, కస్టమ్స్ లేదా భౌగోళిక రాజకీయ సంఘటనలు ఈ విండోలను మరింత విస్తరించగలవు, కాబట్టి డెలివరీ బఫర్ అవసరం. ఇటీవలి రౌటింగ్ పరిస్థితులు స్కేల్‌ను వివరిస్తాయి - కేప్ ఆఫ్ గుడ్ హోప్ చుట్టూ క్యారియర్‌లు రీరూట్ అవుతున్నాయని ఒక తయారీదారు పేర్కొన్నాడు; యూరప్‌కు షిప్‌మెంట్‌ల కోసం ఆటోమేటిక్ 10 నుండి 14 రోజుల ఆలస్యం. కూలర్లు కూడా స్థూలంగా ఉంటాయి మరియు వాల్యూమ్ ద్వారా ఛార్జ్ చేయబడతాయి, ఇది సమయం కంటే ఎక్కువ ఖర్చు అవుతుంది; చూడండిహోల్‌సేల్ కూలర్ బ్యాక్‌ప్యాక్ తయారీదారు: బల్క్ ప్రైసింగ్ & FOB నిబంధనలు.

ఆలస్యం యొక్క సాధారణ కారణాలు

కారణం విలక్షణమైన ప్రభావం నివారణ
అసంపూర్ణ టెక్ ప్యాక్ ప్రారంభించడానికి ముందు 14+ రోజులు జోడించబడ్డాయి మెటీరియల్‌లు, కొలతలు, టాలరెన్స్‌లు, మూసివేత మరియు సమ్మతిని ముందుగా పేర్కొనండి
అనుకూల రంగు / అనుకూల పదార్థం 30+ రోజులు; ~ఫస్ట్-ఆర్డర్ ఆలస్యం ప్రమాదంలో సగం ఇక్కడ ఉంది మొదటి ఆర్డర్ కోసం స్టాక్ రంగులను ఉపయోగించండి లేదా ల్యాబ్ డిప్‌లను వెంటనే ప్రారంభించండి
స్లో కొనుగోలుదారుల అభిప్రాయం ప్రతి నమూనా రౌండ్‌ను విస్తరిస్తుంది ఒకే నిర్ణయం తీసుకునే వ్యక్తి; 48-గంటల ప్రతిస్పందన నియమం
మధ్య-ప్రాసెస్ డిజైన్ మార్పులు రోజుల నుండి వారాల వరకు; రంగులద్దిన బట్టను చెల్లుబాటు చేయలేరు లాక్ డిజైన్ మరియు మెటీరియల్ బేస్ ప్రారంభ; మార్పులను కొత్త అంశాలుగా పరిగణించండి
ట్రిమ్‌లు లేదా హార్డ్‌వేర్ లేదు లైన్ లోడింగ్‌ను పూర్తిగా బ్లాక్ చేస్తుంది ట్రిమ్‌లను ముందుగానే ఆర్డర్ చేయండి; లైన్ లోడ్ చేయడానికి ముందు ఇన్‌బౌండ్ తేదీలను నిర్ధారించండి
జాతీయ సెలవులు వారాలు - స్ప్రింగ్ ఫెస్టివల్ అనేది బహుళ-వారాల అంతరాయం మందగమనం కంటే ముందుగానే ఆర్డర్ చేయండి; చైనా గైడ్ చూడండి
విఫలమైన తనిఖీ / పునఃపని రోజుల నుండి వారాల వరకు స్పష్టమైన లోపం నిర్వచనాలు మరియు బంగారు నమూనా అంగీకరించిన ప్రీ-ప్రొడక్షన్
సరుకు మరియు కస్టమ్స్ వారాలు, వేరియబుల్ బఫర్‌ను నిర్మించండి; కనీస రవాణాకు ప్లాన్ చేయవద్దు

వీటిలో రెండు ప్రాముఖ్యతనివ్వాలి. మధ్య-ప్రాసెస్ మార్పులు సమయంతో పాటు డబ్బుతో కూడా ఖరీదైనవి: ;రీ-స్కేయింగ్ రంగులు, రీ-అల్లడం ప్యానెల్లు లేదా ఫాబ్రిక్ ఇప్పటికే రంగులు వేసిన తర్వాత మళ్లీ డిజైన్ చేయడం రోజులు లేదా వారాలను జోడిస్తుంది - కీ డిజైన్ ఎలిమెంట్స్ మరియు ఫాబ్రిక్ బేస్‌లను ముందుగానే లాక్ చేయండి మరియు ప్రధాన మార్పులను వారి స్వంత లీడ్-టైమ్ అంచనాలతో కొత్త ఐటెమ్ కోడ్‌లుగా పరిగణించండి. మరియు సెలవులు ఫుట్‌నోట్ కాదు: ;ఉత్పత్తి దేశాలలో జాతీయ సెలవులకు అధునాతన ఆర్డర్ లేదా అదనపు అంతర్నిర్మిత బఫర్ సమయం అవసరం. స్ప్రింగ్ ఫెస్టివల్ వ్యవధిలో ఆర్డరింగ్ విండో ఉండే కూలర్ బ్యాగ్‌ల కోసం, ఇది ఫస్ట్-ఆర్డర్ ప్లానింగ్ పరిమితి — చూడండిచైనాలో సాఫ్ట్ కూలర్ తయారీదారు: పూర్తి OEM గైడ్.

వాస్తవానికి టైమ్‌లైన్‌ను ఎలా కుదించాలి

పని చేసే లివర్లు, దాదాపుగా ప్రభావ క్రమంలో:

  1. స్టాక్ పదార్థాలు మరియు స్టాక్ రంగులను ఎంచుకోండి.ఇది మొదటి ఆర్డర్‌లో అతి పెద్ద ఆలస్యం మూలాన్ని తొలగిస్తుంది - ల్యాబ్ డిప్ సైకిల్ లేదు, డై లాట్ వెయిట్ లేదు.
  2. పూర్తి వివరణను సమర్పించండి.ఉత్పత్తికి సిద్ధంగా ఉన్న సంక్షిప్త సమాచారం 14-రోజుల ఆవిష్కరణ లూప్‌ను 1-3 రోజుల కొటేషన్‌గా మారుస్తుంది.
  3. పునరావృత ప్రోగ్రామ్‌ల కోసం కోర్ మెటీరియల్‌లను ముందే ఆమోదించండి.ప్రామాణిక సలహా ఏమిటంటే ;రిపీట్ ల్యాబ్ డిప్‌లను దాటవేయడానికి కోర్ ఫ్యాబ్రిక్‌లను ముందస్తుగా ఆమోదించడం - ఆమోదించబడిన మెటీరియల్‌పై రెండవ ఆర్డర్ మొదటిదాని కంటే మెటీరియల్‌గా వేగంగా ఉంటుంది.
  4. అభిప్రాయాన్ని ఏకీకృతం చేసి, వేగంగా నిర్ణయం తీసుకోండి.ఒక నిర్ణయం తీసుకునే వ్యక్తి, ఒక ఏకీకృత ప్రతిస్పందన, స్థిరమైన టర్న్‌అరౌండ్ నిబద్ధత. ; స్పష్టమైన, పూర్తి వివరణలను అందించడం ద్వారా నమూనా పునరావృతాలను ఏకీకృతం చేయడం అనేది డాక్యుమెంట్ చేయబడిన లివర్.
  5. ఇప్పటికే ఉన్న ప్లాట్‌ఫారమ్ నుండి ప్రారంభించండి.నిరూపితమైన వెల్డెడ్ బిల్డ్‌పై బ్రాండింగ్ మరియు స్పెసిఫికేషన్ మార్పులు స్కిప్ ప్యాటర్న్ ఇంజనీరింగ్ మరియు వెల్డింగ్ టూలింగ్ డెవలప్‌మెంట్ పూర్తిగా.
  6. ఆఫ్-సీజన్‌లో ఆర్డర్ చేయండి.ఫ్యాక్టరీ లోడింగ్ అనేది నిజమైన పరిమితి; అదే ఆర్డర్ నిశబ్ద విండోలో ఉంచబడుతుంది.
  7. ఎయిర్ ఫ్రైట్, అత్యవసరంగా మాత్రమే.నిజాయితీ ఫ్రేమింగ్: ;ఎయిర్ ఫ్రైట్ చివరిలో రెండు నుండి నాలుగు వారాలు వెనుకకు పంజాలు వేయవచ్చు కానీ సముద్రపు ఖర్చు కంటే చాలా రెట్లు ఎక్కువ ఉంటుంది, కనుక ఇది ప్రణాళిక కంటే అత్యవసర లివర్‌గా పనిచేస్తుంది.
ఏది కుదించబడదు.వెల్డింగ్, వాల్ లామినేషన్ మరియు క్యూరింగ్ వారు తీసుకునే సమయాన్ని తీసుకుంటారు; వాటిని పరుగెత్తడం వల్ల తనిఖీలో విఫలమయ్యే లోపాలు ఏర్పడతాయి మరియు అవి ఆదా చేసిన దానికంటే ఎక్కువ సమయం ఖర్చవుతుంది. నీటి పరీక్ష నెమ్మదిగా సీపేజ్‌ని బహిర్గతం చేయడానికి వ్యవధి అవసరం. మహాసముద్ర సరకు భౌగోళికం ద్వారా నిర్ణయించబడుతుంది. మెటీరియల్స్, కలర్ అప్రూవల్ మరియు ఫ్యాక్టరీ లోడింగ్ గురించి చర్చించకుండా ఏదైనా డెడ్‌లైన్‌కి అంగీకరించే సప్లయర్ ప్లాన్ చేయడం లేదు - మరియు ఆశావాదంపై అంగీకరించిన షెడ్యూల్ తప్పిన సీజన్‌కు అత్యంత సాధారణ మార్గం.


వెనుకకు ప్లాన్ చేయడం: పని చేసిన షెడ్యూల్

ఆన్-షెల్ఫ్ తేదీ నుండి పని చేయండి, కొనుగోలు ఆర్డర్ కాదు. ఈ క్రమంలో తీసివేయండి:

ఆన్-షెల్ఫ్ తేదీ నుండి వెనక్కి తగ్గండి అనుమతించు
గిడ్డంగి స్వీకరించడం, QC మరియు జాబితా రోజుల నుండి వారం
పోర్ట్ నుండి అంతర్గత డెలివరీ రోజులు
కస్టమ్స్ క్లియరెన్స్ రోజులు, వేరియబుల్
సముద్ర రవాణా వారాలు, మార్గం-ఆధారితం — బఫర్‌ని జోడించండి
ప్రీ-షిప్‌మెంట్ తనిఖీ మరియు ఏదైనా రీవర్క్ ఒక వారం వరకు
భారీ ఉత్పత్తి 30-45 రోజులు
మెటీరియల్ ఇన్‌బౌండ్ (పొడవైన ప్రధాన అంశం) రోజుల నుండి వారాల వరకు; కస్టమ్-డైడ్ అయితే 30+
నమూనా మరియు ఆమోదం రౌండ్లు 7–15 రోజుల పాటు పునర్విమర్శలు
స్పెసిఫికేషన్ మరియు కొటేషన్ పూర్తి అయితే 1-3 రోజులు
హాలిడే బఫర్ షెడ్యూల్ వసంతోత్సవం దాటితే వారాలు

వేసవి శీతల శ్రేణి కోసం ఈ అంకగణితం సాధారణంగా శరదృతువు లేదా శీతాకాలపు ప్రారంభంలో నిబద్ధత తేదీని సూచిస్తుంది. జూన్ లాంచ్ కోసం వసంతకాలంలో ప్రారంభమయ్యే బ్రాండ్ ఇప్పటికే సీజన్‌ను కోల్పోయింది - మరియు కూలర్లు కాలానుగుణంగా ఉంటాయి, కాబట్టి ఆలస్యంగా వచ్చే వస్తువులు ఒక నెల కాకుండా ఒక సంవత్సరం వేచి ఉంటాయి. వాణిజ్య పరిణామాలు ఇందులో ఉన్నాయిమీ స్వంత కూలర్ బ్యాక్‌ప్యాక్ బ్రాండ్‌ను ఎలా ప్రారంభించాలి.

మళ్లీ ఆర్డర్ చేయడం మర్చిపోవద్దు.మొదటి పరుగు అమ్ముడుపోతే, భర్తీకి అదే 30-45 రోజుల పాటు సరుకు రవాణా పడుతుంది - కాబట్టి మధ్య-సీజన్ విక్రయం అంటే, రీఆర్డర్ అసలు షెడ్యూల్‌లో ప్లాన్ చేయకపోతే, సీజన్ తర్వాత రీస్టాక్ వస్తుంది. మొదటి షిప్‌మెంట్ ల్యాండ్ అయ్యే ముందు మీ రీఆర్డర్ ట్రిగ్గర్ పాయింట్‌ని నిర్ణయించుకోండి.


సీలాక్ లీడ్ టైమ్స్

కొటేషన్ పూర్తి స్పెసిఫికేషన్‌పై వేగంగా
నమూనా 7-15 రోజులు; నమూనాలు మరియు వెల్డింగ్ సాధనాలు ఇంజనీరింగ్ చేయబడినప్పుడు గ్రౌండ్-అప్ అభివృద్ధికి ఎక్కువ సమయం పడుతుంది
ఉత్పత్తి నమూనా మరియు డిపాజిట్ నిర్ధారణ తర్వాత 30-45 రోజులు
నిబంధనలు డిజైన్‌కు MOQ 300 pcs; FOB గ్వాంగ్‌డాంగ్
సామర్ధ్యం ఇంట్లో అధిక-ఫ్రీక్వెన్సీ వెల్డింగ్ లైన్లు మరియు కుట్టు పంక్తులు - ప్రత్యేక గదులు, అదే అంతస్తు; చాలా నిర్మాణాలు రెండింటినీ ఉపయోగిస్తాయి
నాణ్యత IQC / IPQC / OQC, AQL నమూనా, బంగారు నమూనా సైన్-ఆఫ్, పూర్తి నీటి-ఇమ్మర్షన్ బ్యాచ్ పరీక్ష; SGS లేదా QIMA స్వాగతించబడింది
మూలం అదే స్పెసిఫికేషన్‌లో చైనా లేదా వియత్నాం
ధృవపత్రాలు ISO9001, BSCI, SMETA P4, GRS, HIGG, స్కాన్

మొదటి షెడ్యూల్‌ను తగ్గించే ప్లాట్‌ఫారమ్‌లు — స్టాక్ కలర్‌వేస్‌లో ఇప్పటికే ఉన్న వెల్డెడ్ బిల్డ్‌లు, కాబట్టి నమూనా అభివృద్ధి మరియు రంగులు లేవు:

చిత్రం మోడల్ ఇది షెడ్యూల్‌ను ఎందుకు తగ్గిస్తుంది లింక్
28L airtight-zipper insulated backpack cooler SL-I274 28L ఎయిర్‌టైట్-జిప్పర్ బ్యాక్‌ప్యాక్ కూలర్ (SL-I274) నిరూపితమైన 48-గంటల సీల్డ్ బిల్డ్, నాలుగు స్టాక్ రంగులు చూడండి
Insulated soft cooler backpack with molded lid SL-E050B ఇన్సులేటెడ్ కూలర్ బ్యాక్‌ప్యాక్, అచ్చు మూత (SL-E050B) రెండు పరిమాణాలు ఇప్పటికే అభివృద్ధి చేయబడ్డాయి - కొత్త సాధనం లేకుండా పరిధి పొడిగింపు చూడండి
Roll-top leakproof soft cooler SL-I288 రోల్-టాప్ లీక్‌ప్రూఫ్ సాఫ్ట్ కూలర్ (SL-I288) ఇప్పటికే ఉన్న టాన్/గ్రే కలర్‌వేస్; కస్టమ్ డై లాట్ లేకుండా విలక్షణమైనది చూడండి
Insulated leakproof cooler backpack SL-I075A ఇన్సులేటెడ్ లీక్‌ప్రూఫ్ కూలర్ బ్యాక్‌ప్యాక్ (SL-I075A) మూడు స్టాక్ రంగులలో విలువ ప్లాట్‌ఫారమ్ చూడండి

తరచుగా అడిగే ప్రశ్నలు: సాఫ్ట్ కూలర్ లీడ్ టైమ్స్

ప్ర: సాఫ్ట్ కూలర్ ఉత్పత్తికి ఎంత సమయం పడుతుంది?

A: బల్క్ ఉత్పత్తి సాధారణంగా 30–45 రోజుల తర్వాత నమూనా మరియు డిపాజిట్ నిర్ధారణ తర్వాత, 7–15 రోజుల ముందు నమూనాలతో. కానీ ఆర్డర్-టు-వేర్‌హౌస్ ఎక్కువ - స్పెసిఫికేషన్ మరియు కొటేషన్, మెటీరియల్ ఇన్‌బౌండ్, నమూనా పునర్విమర్శలు, తనిఖీ, సముద్ర సరుకు రవాణా మరియు కస్టమ్స్ క్లియరెన్స్ జోడించండి. ఆమోదం నుండి రెండు నుండి మూడు నెలలు వాస్తవిక ప్రణాళిక సంఖ్య.

ప్ర: ఆలస్యం ఎక్కడ నుండి వస్తుంది?

జ: ఎక్కువగా ఉత్పత్తి ప్రారంభానికి ముందు. మెటీరియల్ లభ్యత మరియు ఆమోదాలు సాధారణ అడ్డంకిగా ఉంటాయి మరియు కట్టింగ్ టేబుల్‌పై మెటీరియల్ లేకుండా దిగువకు ఏదీ ప్రారంభం కానందున ఫాబ్రిక్ జాప్యాలు కోలుకోవడం చాలా కష్టం - ఒక తయారీదారు మొదటి-ఆర్డర్ ఆలస్యంలో 45-55% ఫాబ్రిక్ సోర్సింగ్ మరియు డైయింగ్‌కు ఆపాదించాడు. ఆలస్యమైన రంగు ఆమోదం ప్రతి తర్వాతి దశను దాటుతుంది.

ప్ర: అనుకూల రంగు ఎంత జోడిస్తుంది?

జ: 30 రోజులు లేదా అంతకంటే ఎక్కువ సమయం ఉండవచ్చు, ఎందుకంటే కస్టమ్ డైయింగ్ దాని స్వంత ల్యాబ్ డిప్ ఆమోదం సైకిల్ మరియు డై లాట్ లీడ్ టైమ్‌ని తెస్తుంది. సమయ ఒత్తిడిలో మొదటి ఆర్డర్ కోసం, షెడ్యూల్‌ను రక్షించడానికి స్టాక్ కలర్‌వేని ఎంచుకోవడం అత్యంత ప్రభావవంతమైన మార్గం.

ప్ర: నేను ఆలస్యం అయితే ఉత్పత్తిని వేగవంతం చేయవచ్చా?

జ: పరిమితుల్లో మాత్రమే. ఎయిర్ ఫ్రైట్ సముద్రం కంటే చాలా రెట్లు ఎక్కువ ఖర్చుతో చివరిలో రెండు నుండి నాలుగు వారాలు తిరిగి పొందవచ్చు, ఇది ప్రణాళిక కంటే అత్యవసర లివర్‌గా చేస్తుంది. వెల్డింగ్, వాల్ లామినేషన్ మరియు వాటర్ టెస్టింగ్ వారు తీసుకునే సమయాన్ని తీసుకుంటాయి మరియు వాటిని పరుగెత్తడం వల్ల తనిఖీలో విఫలమయ్యే లోపాలు ఏర్పడతాయి మరియు వాటి కంటే ఎక్కువ సమయం ఖర్చు అవుతుంది. మెటీరియల్స్ మరియు ఆమోదాలను ముందుగానే లాక్ చేయడం ద్వారా తేదీని రక్షించండి, తర్వాత ఉత్పత్తిని కుదించడం ద్వారా కాదు.

ప్ర: నేను వేసవి శ్రేణిని ఎంత ముందుగా ఆర్డర్ చేయాలి?

జ: వేర్‌హౌస్ రిసీవింగ్, ఇన్‌ల్యాండ్ డెలివరీ, కస్టమ్స్, ఓషన్ ట్రాన్సిట్, ఇన్‌స్పెక్షన్, 30-45 రోజుల ఉత్పత్తి, మెటీరియల్ ఇన్‌బౌండ్, శాంప్లింగ్ మరియు ఆమోదాల ద్వారా మీ ఆన్-షెల్ఫ్ తేదీ నుండి వెనుకకు పని చేయండి - షెడ్యూల్ స్ప్రింగ్ ఫెస్టివల్ దాటితే హాలిడే బఫర్‌ను జోడించండి. శరదృతువు లేదా శీతాకాలం ప్రారంభంలో నిబద్ధతను ఉంచే చాలా వేసవి కూలర్ పరిధుల కోసం.

ప్ర: నా లీడ్ టైమ్‌కి అతిపెద్ద తేడా ఏమిటి?

A: పూర్తి వివరణ మరియు స్టాక్ కలర్‌వే. ఉత్పత్తికి సిద్ధంగా ఉన్న బ్రీఫ్ రెండు వారాల డిస్కవరీ లూప్‌ను ఒకటి నుండి మూడు రోజుల కొటేషన్‌గా మారుస్తుంది మరియు స్టాక్ కలర్ డై లాట్‌ను క్లిష్టమైన మార్గం నుండి తొలగిస్తుంది. ఆ తర్వాత: నమూనా సమయంలో వేగవంతమైన, ఏకీకృత అభిప్రాయం మరియు కొత్త నమూనాను అభివృద్ధి చేయడం కంటే ఇప్పటికే ఉన్న ప్లాట్‌ఫారమ్ నుండి ప్రారంభించడం.

షెడ్యూల్ ప్లాన్ చేస్తున్నారా?సీలాక్ (YiFuLong Outdoor Gear Co., Ltd.) చైనా మరియు వియత్నాంలో వెల్డెడ్ మరియు కుట్టిన సాఫ్ట్ కూలర్‌లను తయారు చేస్తుంది, 7-15 రోజుల నమూనా మరియు 30-45 రోజుల ఉత్పత్తిని ఉటంకిస్తుంది. మీ ఆన్-షెల్ఫ్ తేదీని పంపండి మరియు బృందం మీతో క్యాలెండర్‌ను వెనుకకు పని చేస్తుంది - మరియు అది సరిపోకపోతే స్పష్టంగా చెప్పండి.

ఇమెయిల్:info@sealock.com.hk |  ఫోన్: +86-13632981825  | సాఫ్ట్ కూలర్ పరిధిని బ్రౌజ్ చేయండి

ఇక్కడ ఉదహరించబడిన బెంచ్‌మార్క్‌లు మరియు జాప్య గణాంకాలు 2026 మధ్యలో పబ్లిక్‌గా అందుబాటులో ఉన్న దుస్తులు మరియు సాఫ్ట్-వస్తువుల తయారీ వనరులను ప్రతిబింబిస్తాయి మరియు ఫ్యాక్టరీ, ఉత్పత్తి, మెటీరియల్‌లు మరియు సీజన్‌ను బట్టి మారుతూ ఉంటాయి. ముఖ్యంగా రవాణా సమయాలు రూటింగ్ పరిస్థితులతో మారుతాయి. ప్రయోగ తేదీకి కట్టుబడి ఉండే ముందు మీ సరఫరాదారుతో ప్రస్తుత లీడ్ టైమ్స్ మరియు కెపాసిటీని నిర్ధారించండి.
